8. 11. 2022, 08:57 | Vir: STA

Krška nuklearka spet obratuje: dviguje svojo obremenitev

Bobo

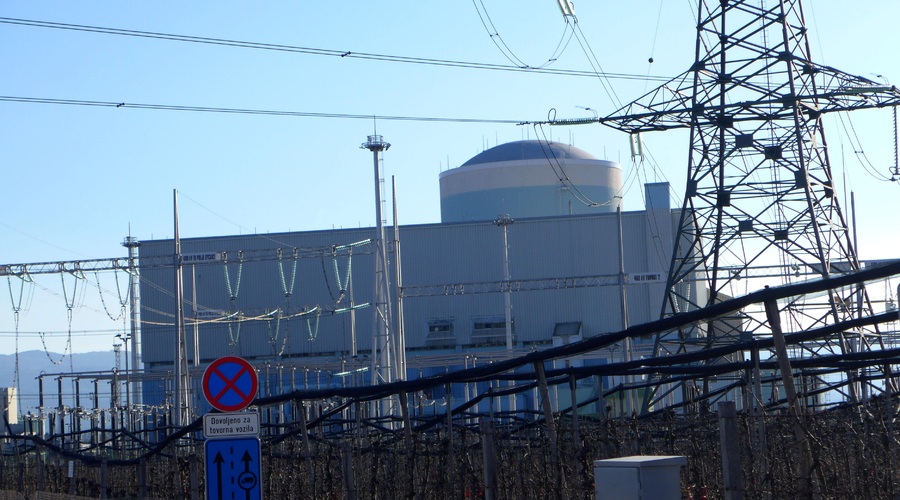

Po nekaj več kot enomesečnem remontu so jo vnovič pognali in priključili na elektroenergetski sistem.

Nuklearno elektrarno Krško so po nekaj več kot enomesečnem remontu v ponedeljek zvečer vnovič pognali in priključili na elektroenergetski sistem. Po preverjanjih na nizki moči bodo njeno moč postopno zviševali. Krško nuklearko prihodnji remont po novem 18-mesečnem gorivnem ciklu čaka spomladi 2024.

Kompleksna posodobitev

Kot so sporočili iz elektrarne, so med rednim remontom 56 gorivnih elementov od 121 zamenjali s svežimi, nova sredica pa bo kot vir energije zadostovala za prihodnje poldrugo leto oziroma do naslednjega rednega remonta.

Izvedli so obsežen standardni program vzdrževanja in preverjanja strojne, električne in merilno-regulacijske opreme ter več sto nadzornih testiranj. Rezultati potrjujejo, da je stanje sistemov, struktur in komponent Neka brezhibno, so zagotovili.

Bobo

Opravili so tudi 14 tehnoloških posodobitev, s katerimi bodo zagotovili zanesljivo dolgoročno obratovanje in tudi povečanje moči. Nova visokotlačna turbina bo predvidoma prispevala deset megavatov moči oziroma 90 gigavatnih ur večjo proizvodnjo električne energije letno.

Nuklearna elektrarna Krško bo s to zamenjavo dosegla največjo možno moč, ki jo lahko dosežejo jedrske elektrarne z dvema uparjalnikoma.

Sicer pa je pri tej kompleksni posodobitvi prišlo do časovnega zamika, ker je zunanji izvajalec Siemens za izvedbo projekta oziroma pripravo turbine in njenih podsistemov za obratovanje potreboval več časa, kot je načrtoval, so pojasnili.

33. gorivni cikel

Novi 33. gorivni cikel bo trajal do pomladi 2024. Nuklearna elektrarna Krško je tudi v preteklem ciklu, ki se je končal z začetkom remonta 1. oktobra, dokazala svojo izjemno zanesljivost, ko je neprekinjeno obratovala 513 dni in zagotavljala stabilno oskrbo Slovenije in Hrvaške.

Redni remont je z več kot štiri tisoč posegi obsegal tri osnovne sklope: menjavo skoraj polovice jedrskega goriva, vzdrževalna dela, menjavo delov in nadzor ter naložbeno-posodobitvena dela.

V krški nuklearki, ki so jo po njenem 32. gorivnem ciklu in omenjenih 513 dneh neprekinjenega delovanja v noči na 1. oktober zaustavili in izklopili iz omrežja, so sprva načrtovali 32-dnevni remont. To je hkrati zadnji remont v njeni prvotno predvideni 40-letni življenjski dobi, nuklearka pa bo zanj odštela od 90 do sto milijonov evrov lastnega denarja.
